แนวทางจัดการโครงสร้างเสียหาย  เมื่อบ้านเสียหาย จาก แผ่นดินไหว โดย รศ.ดร.อมร พิมานมาศ

Last updated: 2 เม.ย 2568  |  9 จำนวนผู้เข้าชม  |

แนวทางจัดการโครงสร้างเสียหาย  เมื่อบ้านเสียหาย จาก แผ่นดินไหว โดย รศ.ดร.อมร พิมานมาศ

แนวทางจัดการโครงสร้างเสียหาย  เมื่อบ้านเสียหาย จาก แผ่นดินไหว

 3 สามแนวทางจัดการโครงสร้างที่เสียหาย โดย รศ.ดร.อมร พิมานมาศ





   3 แนวทาง คือ 1. ซ่อม 2. ซ่อมและเสริม และ 3. รื้อถอนแล้วสร้างใหม่ ทั้งนี้ขึ้นอยู่กับระดับความเสียหายที่เกิดขึ้น ซึ่งสามารถจำแนกได้เป็น 4 ระดับคือ ระดับ 1 ถึง 4 การตรวจสอบว่าโครงสร้างเสียหายระดับไหนและควรใช้แนวทางใดในการจัดการโครงสร้างให้พิจารณาตารางสรุปดังนี้

ระดับความเสียหายโครงสร้างคอนกรีตเหล็กเสริมแนวทางจัดการ
ระดับ 1 เล็กน้อยไม่ทรุด ไม่เอียง ไม่ดัดงอกะเทาะหลุดที่ผิวไม่เห็นเหล็กเสริมซ่อม
ระดับ 2 ปานกลางไม่ทรุด ไม่เอียง ไม่ดัดงอคอนกรีตส่วนหุ้มเหล็กกะเทาะหลุดออกเห็นเหล็กเสริม แต่เหล็กเสริมยังไม่คดงอซ่อม + เสริมเหล็กปลอก
ระดับ 3 มากทรุด เอียง ดัดงอเล็กน้อยคอนกรีตแตกเป็นชิ้นๆ ถึงเนื้อในเห็นเหล็กเสริม แต่เหล็กเสริมยังไม่คดงอซ่อม + เสริมเหล็กปลอก + เสริมเหล็กแกน
ระดับ 4 มากที่สุดทรุด เอียง ดัดงออย่างชัดเจน หรือโครงสร้างหลุดแยกเป็นชิ้นๆ หรือขาดเป็นช่วงๆเหล็กแกนและเหล็กปลอก ขาด บิดเบี้ยว อย่างมากรื้อทิ้ง + สร้างใหม่















สำหรับบ้านที่ทรุดหรือเอียงแล้วนั้น ให้สังเกตว่าประตูหน้าต่างจะไม่สามารถปิดเปิดได้สนิทดังเดิมเนื่องจากโครงบ้านบิดเบี้ยวเสียรูปไปแล้ว ส่วนความเสียหายของคอนกรีตและเหล็กเสริมนั้นมักเกิดขึ้นที่ปลายบนและปลายล่างของเสา รวมทั้งเสาใต้ถุนบ้านด้วย


สำหรับความเสียหายระดับที่ 1 แนะนำให้ซ่อมโดยใช้ปูนมอร์ตาร์ (ปูน+ทราย+น้ำ) ฉาบปิดบริเวณผิวคอนกรีตที่หลุดออก ส่วนระดับที่ 2 ก่อนฉาบปูนมอร์ตาร์ให้เสริมเหล็กปลอกก่อน ความเสียหายระดับที่ 4 ซ่อมไม่ได้แล้วต้องทุบทิ้งแล้วสร้างขึ้นใหม่ ขณะที่ความเสียหายระดับที่ 3 ชาวบ้านไม่ควรดำเนินการเอง เพราะขั้นตอนการซ่อมอันตรายมากและโครงสร้างอาจพังถล่มได้ทุกเมื่อ ต้องอาศัยวิศวกรและช่างก่อสร้างดำเนินการ โดยมีขั้นตอนการซ่อมดังนี้

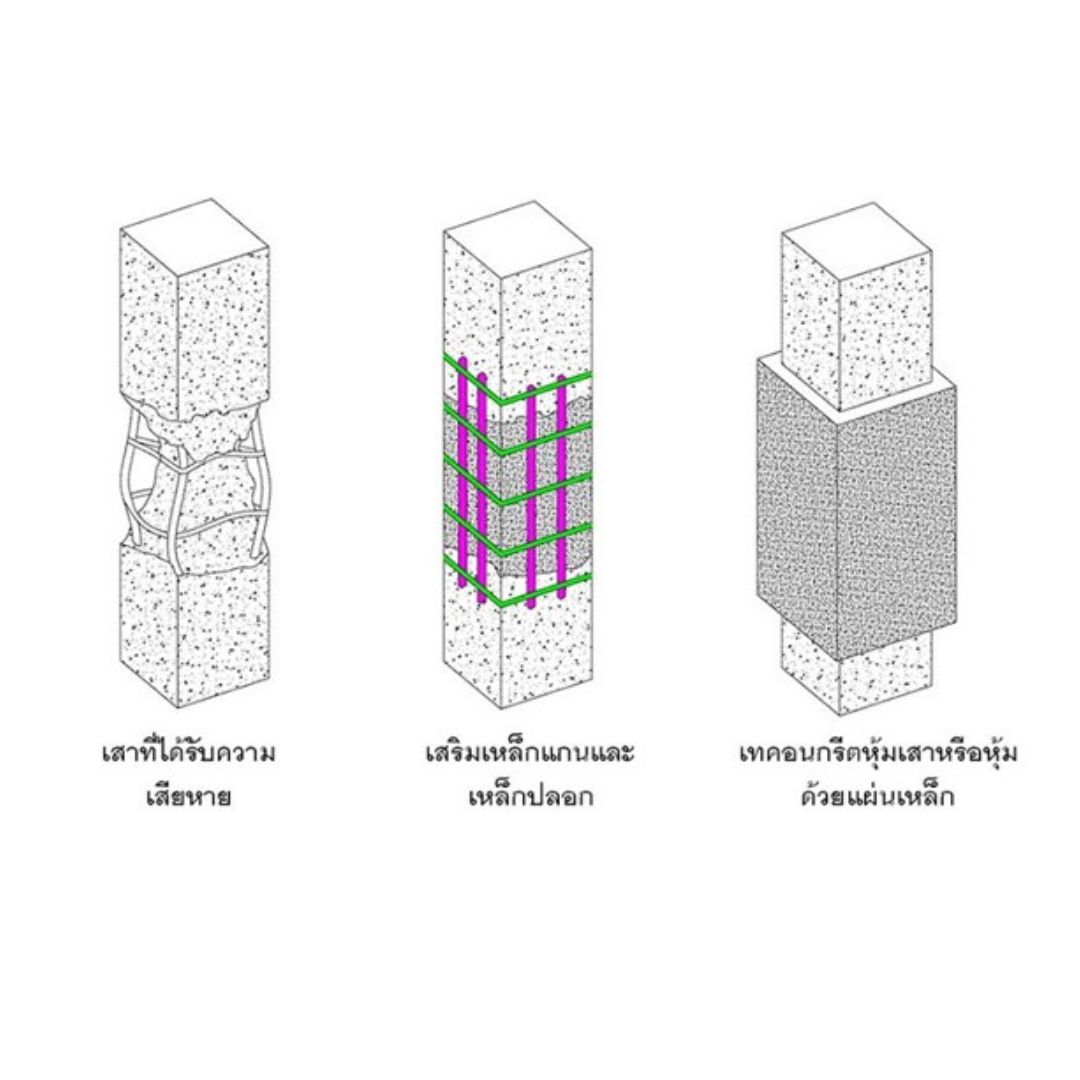

1.ค้ำยันโครงสร้างบริเวณที่ต้องการซ่อม

2.สกัดปูนฉาบที่ผิวและคอนกรีตที่แตกร้าวด้านในออกมาให้เหลือเฉพาะเนื้อคอนกรีตส่วนที่แข็งแรง

3.เสริมเหล็กแกนเท่ากับหรือมากกว่าจำนวนเหล็กแกนในเสาเดิม

4.เสริมเหล็กปลอกขนาด 9 มม. ระยะเรียงไม่เกิน 7.5 ซม. รอบเหล็กแกน

5.เทคอนกรีตหุ้มเสาเดิมให้ใหญ่ขึ้น หรือใช้แผ่นเหล็กหุ้มเสาแล้วเทคอนกรีตลงไป

6.คงค้ำยันไว้ จนกว่าคอนกรีตจะแข็งตัวดี (ไม่ควรน้อยกว่า 14-21 วัน) จึงถอดค้ำยันออก


การซ่อมและเสริมเหล็กด้วยวิธีข้างต้นนั้น สามารถทำเฉพาะบริเวณที่เสียหายหรือหากเสริมเสาทั้งต้นได้ก็ยิ่งดี นอกจากวิธีที่กล่าวมาแล้วยังสามารถใช้วิธีอื่น ๆ ได้ เช่น การเสริมค้ำยันทแยงเหล็กหรือไม้ การหุ้มด้วยแผ่นคาร์บอนไฟเบอร์ เป็นต้น ทั้งนี้การเลือกใช้วิธีใดควรปรึกษาวิศวกรด้วย
